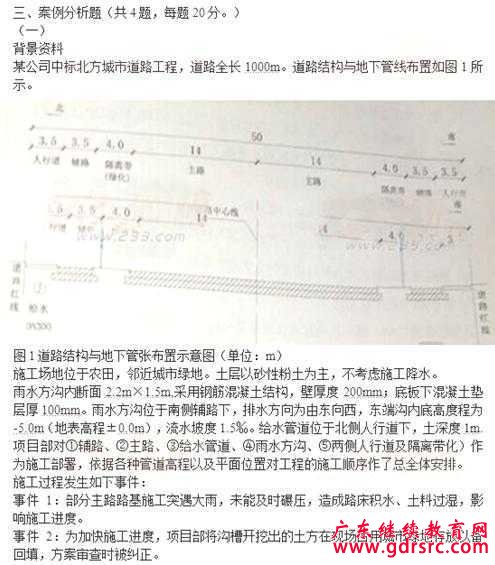

問題:
1.列式計算雨水方溝東、西兩端溝槽的幵挖深度。
【答案】
1 .雨水方溝東端幵挖深度:5+0.1+0.2=5.3m 雨水方溝西端幵挖深度:5.3+l.5%x1000=6.8m
注意不是高程,不需要加負號
2.用背景資料中提供的序號表示本工程的總體施工順序。
【答案】
④雨水溝--③給水菅道②--主路--①輔路--⑤綠化隔離帶
補充:由于雨水管道施工及檢修對道路交通干擾很大,因此,雨水干管應盡可能不布 罝在主要交通干道的行車道下,而宜直接埋設在綠帶或較寬的人行道下,一般來說,從 上至下管線順序依次為電力管(溝)、電訊管(溝)、煤氣管、給水管、雨水管、污水管。
3.針對事件1寫出部分路基雨后土基壓實的處理措施。
【答案】
如土質過濕,應將其翻松、晾曬、風干后重新夯實。雨后如路基表面含水量過大無法 壓實時,應先挖出受雨淋濕土料,然后換填灰土然后壓實,如個別地段仍有反彈情況 下,可采用路拌法,將反彈地段用重型鏵犁和重型懸耕機粉碎1?2遍,并經過夯平后, 將全部生石灰粉均勻撒布與上,再用上述機械粉碎,拌和4-6遍,然后用兩輪壓路機全面碾壓,直至達到壓實度。
4.事件2中現場占用城市綠地存土方案為何被糾正?給出正確
【答案】任何單位和個人不得擅自占用城市綠地,已占用的必須限期歸還,并恢復城市綠地的 使用功能。因建設需要臨時占用城市綠地的,必須按照規定報城市綠化行政主管部門 同意后,按恢復綠地實際費用向城市綠化行政主管部門交納恢復綠化補償費,并到皂 級以上城市規劃和國土部門辦理手續。臨時占用綠地造成相關設施破壞的,占用者應 當承擔賠償責任。
