二、多選題
多項選擇題
71.【題干】承包商可以提出索賠的條件有( )。
【選項】
A.發包人違反合同給承包人造成時間、費用的損失
B.因工程變更造成的時間、費用損失
C.發包人提出提前竣工而造成承包人的費用增加
D.貸款利率上調造成貸款利息增加
E.發包人延誤支付期限造成承包人的損失
【答案】ABCE
72.【題干】下列施工質量保證體系的內容中,屬于施工階段工作保證體系的是( )。
【選項】
A.建立施工現場管理制度
B.建立質量檢驗制度
C.做好成品保護
D.建立質量信息系統
E.開展群眾性的QC活動
【答案】BE
73.【題干】影響施工現場周轉性材料消耗的主要因素有( )。
【選項】
A.第一次制造時的材料消耗量
B.每周轉使用一次材料的損耗
C.周轉使用次數
D.材料損耗量的測算方法
E.周轉材料的最終回收及其回收折價
【答案】ABCE

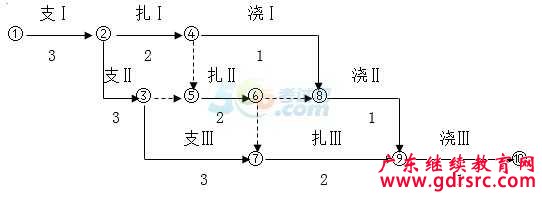

74.【題干】某鋼筋混凝土基礎工程,包括知模板、綁扎鋼筋、澆筑混凝土三道工序。每到工序安排一個專業施工隊進行,分三段施工,各工序在一個施工段上的作用時間分別3天、2天、1天,關于其施工網絡計劃的說法,正確的有( )。

【選項】
A.節點⑤的最早時間是5
B.工作①~②是關鍵工作
C.需工作③~⑤是多余的
D.只有1條關鍵線路
E.工作⑤~⑥是非關鍵工作
【答案】BDE
75.【題干】下列建設工程施工資料中,屬于工程質量控制資料的有( )。
【選項】
A.見證檢測報告
B.交接檢查記錄
C.施工組織設計
D.施工測量放線報檢表
E.檢驗批質量驗收記錄
【答案】AB
76.【題干】建筑工程施工質量控制難度大的原因有( )。
【選項】
A.建筑產品的單件性
B.施工成產的流動性
C.復雜的工序關系
D.規范化的生產工藝
E.成套的生產設備
【答案】ABC
77.【題干】施工組織設計的編制原則包括( )。
【選項】
A.重視工程施工的目標控制
B.采用國內外最先進的施工技術
C.合理部署施工現場
D.提高施工的工業化程度
E.提高施工的連續性和均衡性
【答案】ACDE

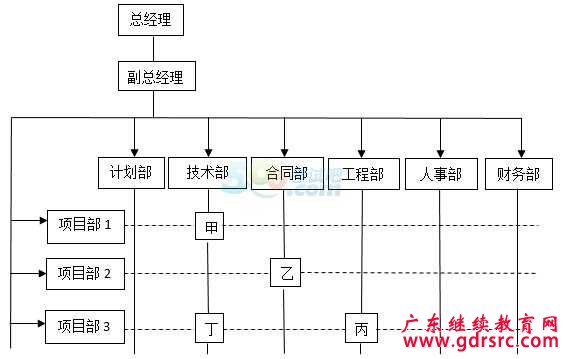

78.【題干】某施工單位采用下圖說是的組織結構模式,則關于該組織結構的說法,正確的有( )。

【選項】
A.甲工作涉及的指令源有2個,即項目部1和技術部
B.該組織結構屬于矩陣式
C.技術部可以對甲、乙、丙、丁直接下達指令
D.當乙工作來自項目部2和合同部的指令矛盾時,必須以合同部指令為主
E.工程部不可以對甲、乙、丙、丁直接下達指令
【答案】ABD
79.【題干】建設工程項目實施性施工計劃的主要作用有( )。
【選項】
A.確定施工作業的具體安排
B.確定計劃期內的人、機、料需求
C.確定計劃期內的資金需求
D.確定控制性進度計劃的關鍵指標
E.確定里程碑計劃節點
【答案】ABC
80.【題干】施工方進度計劃的調整內容有( )。
【選項】
A.合同工期目標的調整
B.工程量的調整
C.工作起止時間的調整
D.工作關系的調整
E.資源提供條件的調整
【答案】BCDE
81.【題干】項目經理部建立施工安全生產管理制度體系時,應遵循的原則有( )。
【選項】
A.遵循安全生產投入最小
B.貫徹“安全第一,預防為主”的方針
C.建立健全安全生產責任制度和群防群治制度
D.必須符合有關法律、法規及規程的要求
E.必須適用于工程施工全過程的安全管理和控制
【答案】BCDE
82.【題干】根據《建設工程施工合同(示范文本)》(GF—2013—0201),施工合同簽訂前,承包人應向發包人提交的關于項目獎勵的有效證明文件包括( )。
【選項】
A.身份證
B.職稱證書
C.勞動合同
D.繳納社保證明
E.注冊執業證書
【答案】CD
83. 【題干】根據《建設工程項目管理規范》(GB/T50326-2006),關于項目經理權限的說法,正確的有( )。
【選項】
A.參與項目招標、投標和合同簽訂
B.參與組建項目經理部
C.參與選擇工程分包人
D.參與制訂內部計酬辦法
E.參與選擇物資供應單位
【答案】ABCE
84. 【題干】根據《建設工程施工專業分包合同(示范文本)》(GF—2003—0213),專業工程分包人應承擔的情形有( )。
【選項】
A.未能及時辦理與分包工程相關的各種證件、批件
B.經承包人允許,分包人直接致函發包人或工程師
C.未履行總包合同中與分包工程有關的承包人的義務與責任
D.已竣工工程未交付承包人之前,發生損壞
E.為施工方便,分包人直接接受發包人或工程師的指令
【答案】CDE
85.【題干】在項目實施階段,項目總進度計劃包括( )。
【選項】
A.招標工作進度
B.設計工作進度
C.保修工作進度
D.工程施工進度
E.物資采購工作進度
【答案】ABDE

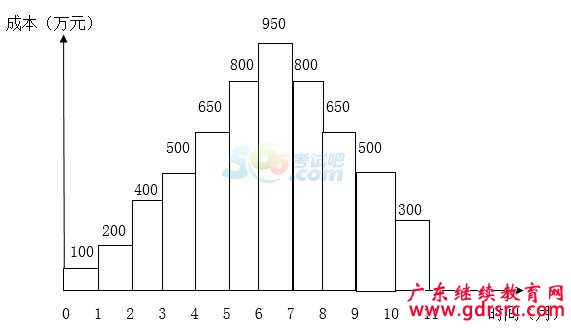

86. 【題干】某工程按月編制成本計劃如下圖所示,若6月、7月實際完成的成本為700萬元和1000萬元其余月份的實際成本與計劃相同,則關于成本偏差的說法正確的是( )。

【選項】
A.第7個月末的計劃成本累計值為3500萬元
B.第6個月末的實際成本累計值為2550萬元
C.第6個月末的計劃成本累計值為2650萬元
D.第7個月末的實際成本累計值為3550萬元
E.若繪制S型曲線,全部工作必須按照最早開工時間計算
【答案】BCD
87.【題干】與施工總承包模式相比,施工總承包管理模式的主要優點有( )。
【選項】
A.業主只需進行一次招標,招標及合同管理工作量大大減少
B.多數情況下,由業主方直接與分包人簽約,減少了業主方的風險
C.合同總價不是一次確定,整個項目的合同總額確定較有依據
D.分包合同都通過招標獲得有競爭力的投標報價,對業主方節約投資有利
E.施工總承包管理單位只收取總包管理費,不賺取總包與分包之間的差價
【答案】CDE
88.【題干】根據《建設工程工程量清單計價規范》(GB50500-2013),關于企業投標報價編制原則的說法,正確的是( )。
【選項】
A.投標報價由投標人自主確定
B.投標人必須按照招標工程量清單填報價格
C.投標人的投標報價高于招標控制價的應予廢標
D.投標人應以施工方案、技術措施等作為投標報價計算的基本條件
E.為了鼓勵競爭,投標報價可以略低于成本
【答案】ABCD
89.【題干】在最大成本加費用合同中,投標人所報的固定酬金中應包括的費用有( )。
【選項】
A.管理費
B.臨時設施費
C.利潤
D.暫定金額
E.風險費
【答案】ACE
90.【題干】下列導致施工質量事故發生的原因中,屬于施工失誤的有( )。
【選項】
A.使用不合格的工程材料
B.邊勘察,邊設計,邊施工
C.勘察報告不準,不細
D.施工人員不具備上崗的技術資源
E.施工管理混亂
【答案】ADE
91.【題干】生產安全事故報告和調查處理過程中,對事故發生單位處100萬元以上500萬元以下罰款的情形有( )。
【選項】
A.銷毀有關證據
B.不立即組織事故搶救
C.指使他人作偽證
D.遲到或漏報事故
E.故意破快事故現場
【答案】ACE
92.【題干】施工企業環境管理體系文件中,屬于作業文件的有( )。
【選項】
A.管理手冊
B.程序文件
C.監測活動規則
D.操作規程
E.管理規定
【答案】CDE
93.【題干】下列工程建設的參建主體中,應在建設單位報送工程質量監督機構的主體結構分部工程質量驗收證明上簽字的單位有( )。
【選項】
A.設計單位
B.施工單位
C.勘察單位
D.監理單位
E.檢測單位
【答案】ABD
94.【題干】根據九部委《標準施工招標文件》中“通用合同條款”,變更指示應說明變更的( )。
【選項】
A.目的
B.范圍
C.變更內容
D.變更程序
E.變更的工程量及其進度和技術要求
【答案】ABCE
95.【題干】關于贏得值及其曲線的說法,正確的有( )。
【選項】
A.最理想狀態是已完成工作實際費用、計劃工作預算費用和已完工作預算費用三條曲線靠的很近并平穩上升
B.如果已完工作實際費用、計劃工作預算費用和已完工作預算費用三條曲線離散度不斷增加,則預示著可能發生關系到項目成敗的重大問題
C.在費用、進度控制中引入贏得值可以克服將費用、進度分開控制的缺點
D.同一項目采用費用偏差和費用績效指數進行分析,結論是一致的
E.進度偏差是相對值指標,相對值越大的項目,表明偏離程度越嚴重
【答案】ABCD
