三、案例分析題
背景材料(一)
A公司承建城市道路改擴建工程,其中新建一座單跨簡支橋梁,節點工期為90天,項目部編制了網絡進度計劃如圖所示(單位:天)。公司技術負責人在審核中發現該施工進度計劃不能滿足節點工期要求,工序安排不合理,要求在每項工作作業時間不變,橋臺鋼模板仍為一套的前提下對網絡進度計劃進行優化。橋梁工程施工前,由專職安全員對整個橋梁工程進行了安全技術交底。
橋臺施工完成后在臺身上發現較多裂縫,裂縫寬度為0.1mm~0.4mm,深度為3~5mm,經檢測鑒定這些裂縫危害性較小,僅影響外觀質量,項目部按程序對裂縫進行了處理。

問題:

1.繪制優化后的該橋施工網絡進度計劃,并給出關鍵線路和節點工期。

2.針對橋梁工程安全技術交底的不妥之處,給出正確做法。
名師答案:不妥之處:橋梁工程施工前,由專職安全員對整個橋梁工程進行了安全技術交底。
正確做法:開工前,施工項目技術負責人應依據獲準的施工方案向施工人員進行技術安全交底。
3.按裂縫深度分類背景材料中裂縫屬于哪種類型?試分析裂縫形成的可能原因。
解析過程: 大體積混凝土出現的裂縫按深度不同,分為表面裂縫、深層裂縫和貫穿裂縫三種:
(1)表面裂縫主要是溫度裂縫,一般危害性較小,但影響外觀質量。
(2)深層裂縫部分地切斷了結構斷面,對結構耐久性產生一定危害。
(3)貫穿裂縫是由混凝土表面裂縫發展為深層裂縫,最終形成貫穿裂縫;它切斷了結
構的斷面,可能破壞結構的整體性和穩定性,其危害性是較嚴重的。
名師答案:依據案例背景所述:橋臺施工完成后在臺身上發現較多裂縫,裂縫寬度為0.1mm~0.4mm,深度為3~5mm,經檢測鑒定這些裂縫危害性較小,僅影響外觀質量,可以判斷屬于表面裂縫,引起原因有:水泥水化熱影響、內外約束條件的影響、外界氣溫變化的影響、混凝土的收縮變形、混凝土的沉陷裂縫。
4.給出背景材料中裂縫的處理方法。
名師答案:本案例采用的質量缺陷處理方法中的返工或返修,技術方面可以采用表面修補法,涂抹水泥漿、環氧樹脂膠等做表面封閉處理。
背景材料:(二)
某市新建生活垃圾填埋場。工程規模為日消納量200t。向社會公開招標,采用資格后審并設最高限價,接受聯合體投標。A公司缺少防滲系統施工業績,為加大中標機會,與有業績的B公司組成聯合體投標;C公司和D公司組成聯合體投標,同時C公司又單獨參加該項目的投標;參加投標的還有E、E、G等其他公司,其中E公司投標報價高于限價,F公司報價最低。
A公司中標后準備單獨與業主簽訂合同,并將防滲系統的施工分包給報價更優的C公司,被業主拒絕并要求A公司立即改正。
項目部進場后,確定了本工程的施工質量控制要點,重點加強施工過程質量控制,確保施工質量;項目部編制了滲瀝液收集導排系統和防滲系統的專項施工方案,其中收集導排系統采用HDPE滲瀝液收集花管,其連接工藝流程如圖2所示。

問題:
① 上述投標中無效投標有哪些?為什么?
名師答案:無效投標有(1)C和D公司組成的聯合體,以及C公司,因為聯合體不得以單獨名義再參與投標。(2)E公司,因為其投標報價高于限價,違背了招標文件的實質性內容。
② A公司應如何改正才符合業主要求?
名師答案:A和B應該作為聯合體與業主簽訂合同,同時將防滲系統分包給B公司
③ 施工質量過程控制包含哪些內容?
名師答案:(1)分項工程(工序)控制:開工前進行書面技術交底,施工管理人員應記錄工程施工的情況
(2)特殊過程控制:應設置工序質量控制點進行控制;由專業技術人員編制
專門的作業指導書;太成熟的工藝或缺少經驗的工序應安排試驗,編制成作業指導書,并進行首件(段)驗收;編制的作業指導書,應經項目部或企業技術負責人審批后執行
(3)不合格產品控制:不合格處置應根據不合格程度,按返工、返修,讓步接收或降級使用,拒收或報廢四種情況進行處理。構成等級質量事故的不合格,應按國家法律、行政法規進行處理
④ 指出工藝流程圖2中①、②、③的工序名稱。
管材準備就位,預熱,加壓對接
⑤ 補充滲瀝液收集導排系統的施工內容。
名師答案:滲瀝液收集導排系統施工主要有導排層攤鋪、收集花管連接、收集渠碼砌等施工過程。
背景材料:(三)
A公司承接一項DN1000mm天然氣管線工程,管線全長4.5km,設計壓力4.0MPa,材質L485,除穿越一條寬度為50m的非通航河道采用泥水平衡法頂管施工外,其余均采用開鑿明挖施工,B公司負責該工程的監理工作。
工程開工前,A公司查勘了施工現場,調查了地下設施,管線和周邊環境,了解水文地質情況后,建議將頂管法施工改為水平定向鉆施工,經建設單位同意后辦理了變更手續,A公司編制了水平定向鉆施工專項方案。建設單位組織了包含B公司總工程師在內的5名專家對專項方案進行了論證,項目部結合論證意見進行了修改,并辦理了審批手續。
為順利完成穿越施工,參建單位除研究設定鉆進軌跡外,還采用專業漿液現場配制泥漿液,以便在定向鉆穿越過程中起到如下作用:軟化硬質土層、調整鉆進方向、制泥漿液、為泥漿馬達提供保護。
項目部按所編制的穿越施工專項方案組織施工,施工完成后在投入使用前進行了管道功能性試驗。
問題:
1、 簡述A公司將項管法施工變更為水平定向鉆施工的理由。
名師答案:因為盾構機施工成本高,適用直徑在3000米以上,長距離管道;而此案例背景中,施工長度只有50米,因此建議采用施工速度快,直徑在1000米以內,施工距離短的水平定向鉆。
2、 指出本工程專項方案論證的不合規之處并給出正確的做法。
名師答案:不合規之處:5名論證專家中包含B公司總工程師在內
正確做法:應當由5名及以上(應組成單數)符合相關專業要求的專家組成。本項目參建各方的人員不得以專家身份參加專家論證會。
3、 試補充水平定向鉆泥漿液在鉆進中的作用。
名師答案:泥漿護壁,防止塌孔;同時可以降低鉆頭溫度。
4、 列出水平定向鉆有別于頂管施工的主要工序。
名師答案:擴孔、回拉管道
5、 本工程管道功能性試驗如何進行?
名師答案:應依次進行管道吹掃、強度試驗和嚴密性試驗。
背景材料:(五)
某施工單位中標承建過街地下通道工程,周邊地下管線較復雜。設計采用明挖順作法施工。隧道基坑總廠80m,寬12m,開挖深度10m,基坑圍護結構采用SMW功法樁,基坑沿深度方向設有2道支撐,其中第一道支撐為鋼筋混凝土支撐,第二道支撐為φ609×16mm鋼管支撐(見圖5)。基坑場地地層自上而下依次為:20m厚素填土、6m厚黏質砂土、10m厚砂質粉土,地下水埋深約1.5m,在基坑內布置了5口管井降水。

項目部采用坑內小挖機與坑外長臂挖機相結合的土方開挖方案。開挖過程中,發現圍護結構有兩處滲水現象。滲漏水為清水,項目部立即采取封堵措施,予以處理,處理造成經濟損失20萬,工期拖延10天,為此項目部向業主提出索賠。
問題:

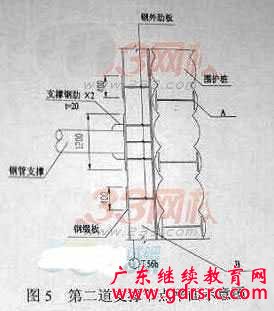

1.給出圖5中A、B構(部)件的名稱,并分別簡述其功用。
名師答案:A是H型型鋼,主要起到加筋、補強作用。B是圍檁,主要增強圍護結構的整體性,同時承受內支撐壓力。
2.根據兩類支撐的特點分析圍護結構設置不同類型支撐的理由。
名師答案:因為混凝土支撐強度高,剛度大,變形小,安全度高,同時其施工工期長,拆除困難,故僅在變形較大的第一道支撐處設置;鋼支撐,安裝和拆除方便,同時,可以周轉使用,故在第二道采用鋼支撐。
3.本項目基坑內管井屬于什么類型?起什么作用?
名師答案:井點。降水
4.給出項目部堵漏措施的具體步驟。
名師答案:圍護結構缺陷造成的滲漏一般采用下面方法處理:在缺陷處插入引流管引流,然后采
用雙快水泥封堵缺陷處,等封堵水泥形成一定強度后再關閉導流管。如果滲漏較為嚴重時
直接封堵困難時,則應首先在坑內回填土封堵水流,然后在坑外打孔灌注聚氨酯或水泥一
水玻璃雙液漿等封堵滲漏處,封堵后再繼續向下開挖基坑,
5.項目部提出的索賠是否成立?說明理由。
名師答案:不成立。主要由承包方自己的原因造成的。
6.列出基坑圍護結構施工的大型工程機械設備。
名師答案:挖掘機,三軸水泥土攪拌機,吊車,運輸車
